Anthropic חתמה על חכירה ארוכת טווח לשלב הראשון בקמפוס שמתכננת EverWind בנובה סקוטיה. האתר עדיין בעבודות הכנה, והקיבולת, החיבור לרשת ולוחות הזמנים טרם הוכחו בפועל.
Anthropic חתמה עם EverWind על חכירה ארוכת טווח לשלב הראשון של קמפוס מרכזי נתונים מתוכנן ב-Point Tupper שבנובה סקוטיה. לפי Reuters, זהו הסכם מרכז הנתונים הראשון של Anthropic בקנדה. EverWind מציגה את המהלך כחלק מתוכנית השקעה של יותר מ-10 מיליארד דולר קנדי: יותר מ-8 מיליארד לקמפוס עצמו וכ-2 מיליארד נוספים לפרויקטי רוח. בשלב הזה מדובר בחכירה ובאתר שנמצא בעבודות הכנה, לא במרכז נתונים פעיל.
מה אמור להיבנות
לפי CBC, השלב הראשון אמור לספק 95 מגה-ואט ולהתחיל לפעול עד סוף 2027. Anthropic התחייבה לחכירה של לפחות 20 שנה עבור השלב הזה. EverWind מתכננת שלב שני של 325 מגה-ואט ב-2028, אך לא נקבה בשם הלקוח שלו. אם שני השלבים יושלמו, הקמפוס יגיע ל-420 מגה-ואט, נתון גדול ביחס לכושר הייצור הנוכחי של נובה סקוטיה, שמוערך בכ-3,000 מגה-ואט.

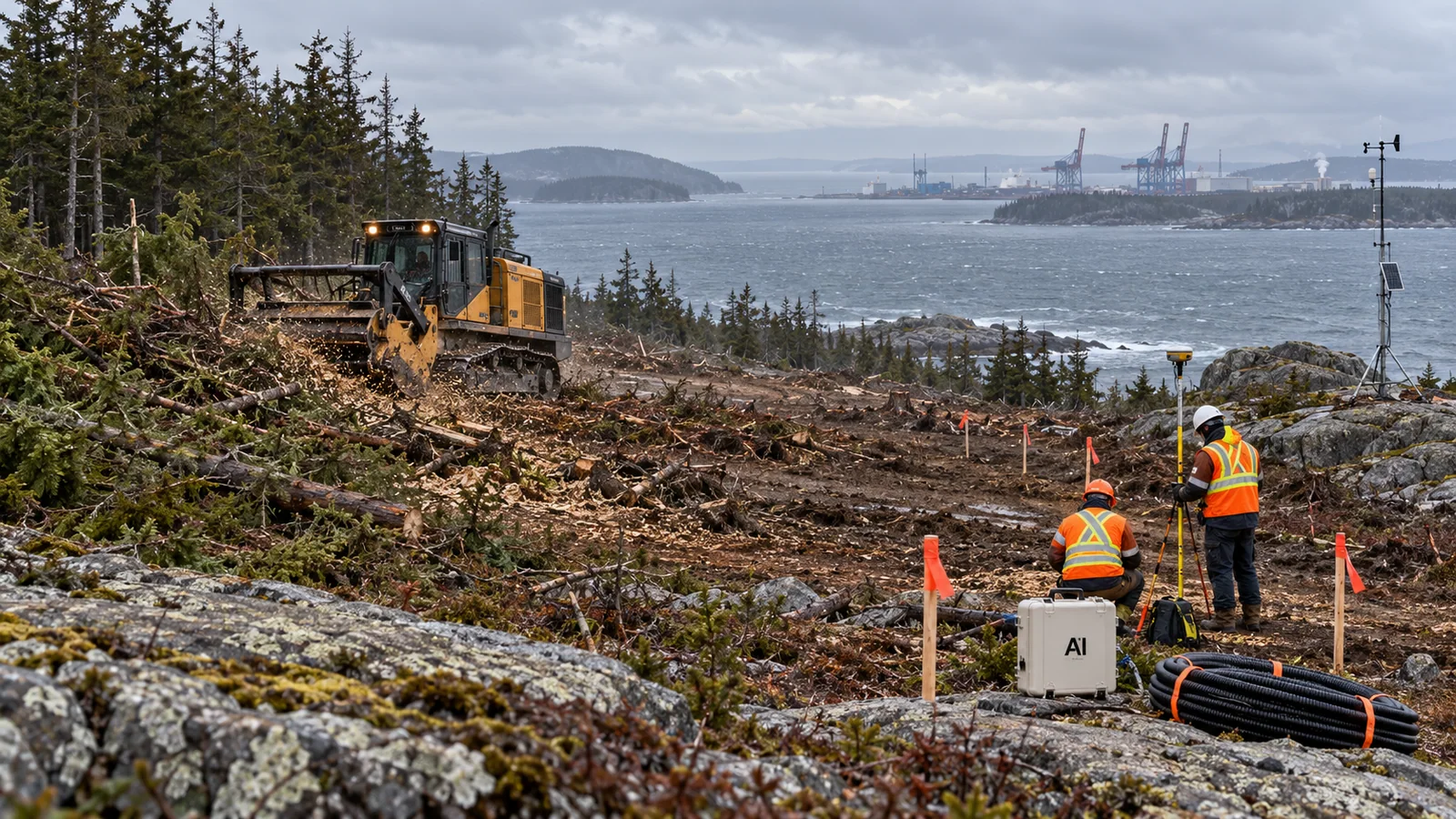

עבודות פינוי הקרקע כבר החלו, והמפתחים מקווים להתחיל יציקת יסודות לפני החורף. בשנים הראשונות החשמל אמור להגיע בעיקר מהרשת המקומית. EverWind אומרת כי פרויקטי הרוח המתוכננים שלה יתווספו בהמשך וכי הקמפוס יממן את שדרוגי הרשת שיידרשו עבורו. החברה מעריכה שהפרויקט ייצור כ-2,000 משרות בנייה וכ-215 משרות קבועות. אלה תחזיות של היזם, לא תוצאות שכבר נמדדו.
EverWind חתמה גם על העקרונות הפדרליים הלא מחייבים לפיתוח אחראי של מרכזי נתונים. העקרונות עוסקים בין היתר באנרגיה, קהילה ושקיפות, אך חתימה עליהם אינה אישור בנייה ואינה התחייבות משפטית לעמוד בכל יעד שהיזם פרסם. ההפרדה הזו חשובה, משום שהודעת ההשקעה מרכזת יחד חוזה שכירות, תוכניות אנרגיה, תחזיות תעסוקה ולוחות זמנים שעדיין תלויים בגופים שונים.
המשמעות המעשית
עבור Anthropic, ההסכם מוסיף בסיס מחשוב קנדי למרוץ אחר קיבולת עבור Claude. הוא עשוי לאפשר לחברה להציע בעתיד אפשרויות אירוח מקומיות ללקוחות קנדיים, אך ההסכם לבדו אינו מבטיח ריבונות נתונים, זמינות שירות או מועד פתיחה. עבור נובה סקוטיה, המשמעות היא צרכן חשמל גדול מאוד שנכנס לתכנון הרשת, לצד שאלות על מים, תשתיות והיתרים.
CBC דיווחה כי מערכת הקירור המתוכננת היא סגורה, אך גם כי צריכת המים המוערכת עולה מכ-100 אלף ליטר ביום בשלב הראשון לכ-500 אלף ליטר ביום בקמפוס המלא. מפעילת הרשת המקומית עדיין לא אישרה בפומבי כמה קיבולת זמינה לפרויקט. גם לוח הזמנים של חוות הרוח, האישורים הנותרים, מימון הבנייה וזהות השוכר בשלב השני אינם סגורים. לכן ההודעה מוכיחה ביקוש ומחויבות חוזית, אך עדיין לא אספקת קיבולת בפועל.
לפני שהציוד יגיע לאתר, כל אחד מהמסלולים האלה יצטרך להתקדם בקצב שמתאים לרשת, להיתרים ולבנייה המקומית, ורק אז יהיה אפשר למדוד את הקיבולת שנמסרה.
מקורות
- EverWind Fuels16.10.2026
- Reuters via MarketScreener17.10.2026
- CBC News16.10.2026
